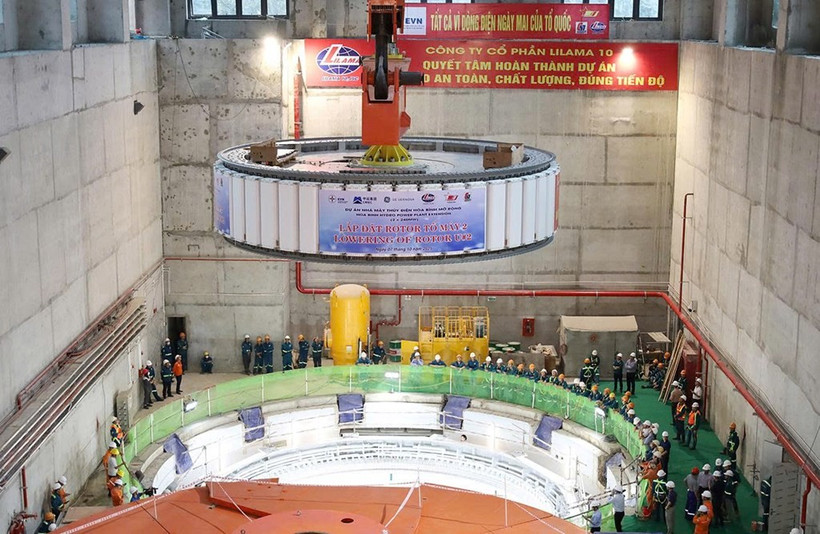

越通社河内——据越南电力集团(EVN)的消息,10月7日上午,该集团与电力一号项目管理委员会和相关承包商在富寿省和平坊的和平水电站扩建工程施工现场成功吊装了2号机组转子。这一重要里程碑标志着整个项目转子安装工作的圆满完成。
此前,1号机组已于8月19日安装并成功并网发电,为八月革命成功和九·二国庆节80周年献礼。
该项目1号和2号机组的转子重量约为585吨,是发电机的旋转部件——整个发电系统的关键环节。为确保进度与质量,定子、转子和水轮机的组装与安装各阶段均由业主、监理单位和施工方严密计算、反复检查每个细节,确保整个过程绝对安全。
2号机组转子的成功吊装是项目实施的重要进展,为后续机电安装、试运行及正式投产奠定了坚实基础。项目计划于2025年11月实现2号机组发电,并在2025年底前完成全部工程建设,为将于明年召开的越南共产党第十四次全国代表大会献礼。
和平水电站扩建工程是国家重点项目。项目业主为越南电力集团,业主代表为电力项目一号管理委员会。项目共建设2台机组,总装机容量480兆瓦(2×240兆瓦),年均发电量约4.9亿千瓦时,总投资额超过9.2200万亿越南盾。
工程位于现有和平水电站大坝右岸(地处富寿省和平坊)。主要施工承包商为长沙建设总公司、47号建设股份公司及Lilama 10股份公司联合体。
项目建成后,将提高国家电力系统的调峰能力,增强系统调频与稳定性,减轻现有机组的运行负荷,从而延长设备使用寿命、节约维护成本,为保障国家电力系统安全、稳定和高效运行作出积极贡献。(完)
