太平2号热电厂2号机组为首次点火做好准备

目前,太平2号热电厂项目正在集中为2号机组4月22日首点火和1号机组5月19日并与国家电网并网发电做好准备。

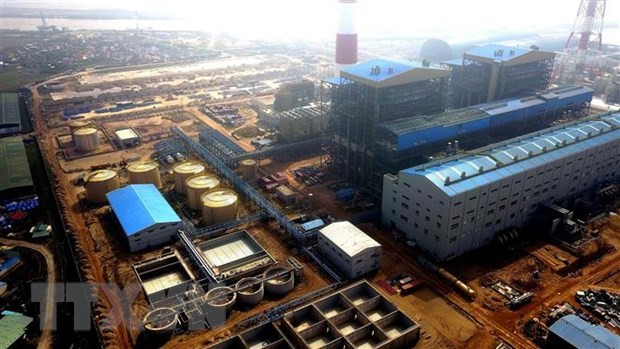

太平2号热电厂2号机组为首次点火做好准备 ảnh 1 太平2号热电厂2号机组。图自越通社

越通社河内——目前,太平2号热电厂项目正在集中为2号机组4月22日首点火和1号机组5月19日并与国家电网并网发电做好准备。

据太平2号石油热电项目管理委员会称,该项目施工时间还剩272天。项目整体实施进度达90.51%,其中,采购进度达96.46%,施工进度达90.29%和试运行进度达33.75%。

目前,该项目直接设计、制造、安装、调试、试运行的工人有1000多名,承包商有25家国内承包商和4家国外承包商,集中为首次燃油和1号机组并网国家电网做好准备。

该项目管理委员会表示,为了能够按计划将该厂投入商业运行,该项目必须有电力购销合同并在试运行过程中实施煤炭购销合同。因此,该项目管理委员会、PETROCON总承包商和越南石油与天然气集团(PVN)的专业部门继续加强配合,加快与越南电力集团(EVN)和越南煤炭矿产工业集团(TKV)的谈判进度。

越南石油集团总经理黎孟雄表示,该项目管理委员会和 PETROCON 总承包商需从前段时间燃油和试运行的过程中吸取经验,以更好地管理进度和避免风险,尤其是有关设备维护的问题。同时,各单位必须尽量缩短试运行时间以降低成本。

根据该项目的最新进度,1号机组将于5月19日与国家电网并网发电, 6月16日进行首次点火以及11月30日实现商业发电。

太平2号热电厂2号机组将于4月22日首次点火,7月20日并网。(完)

越通社

更多

范明政总理在越南–南非企业论坛上发表讲话。图自越通社

范明政总理出席越南–南非企业论坛

在出席二十国集团(G20)峰会及在南非开展双边活动期间,当地时间11月21日上午,越南政府总理范明政与南非副总统保罗·马沙蒂莱在约翰内斯堡市共同出席越南–南非企业论坛。

附图 图自越通社

数字化促销重塑电商竞争格局

岁末历来是零售市场的旺季,但今年的不同之处并非销售数据的周期性增长,而是整个行业正加速向技术平台、数据分析和智能促销系统为核心的运营模式转型。

越南工贸部部长阮鸿延出席CPTPP协定第九次理事会会议。图自越通社

越南工贸部部长阮鸿延出席CPTPP协定第九次理事会会议

据越南工贸部消息,《全面与进步跨太平洋伙伴关系协定》(CPTPP)理事会第九次会议及相关系列活动于2025年11月20日至21日在澳大利亚墨尔本市举行,会议取得多项显著成果,包括通过联合声明并明确未来优先事项的实施方向。

附图。图自前锋报

北宁多措并举推动优势产品扩大直接出口

北宁省人民委员会副主席吴新凤表示,接下来该省将同步实施多项解决方案,旨在提升进出口增长质量。目标是维持各行业组间稳定合理的增速,同时大力促进北宁省优势产品、具有竞争优势产品的直接出口。

捷克共和国参议院议长米洛什‧维斯特奇尔发表讲话。图自越通社

捷克参议院议长会见两国企业代表

11月20日上午,在对越南进行正式访问期间,捷克共和国参议院议长米洛什‧维斯特奇尔(Milos Vystrcil)出席由捷克驻越大使馆同捷克商会和捷克贸易促进局在河内联合举行的捷越企业见面会并发表讲话。
